Lập kế hoạch xưởng rang cà phê: Từ công suất đến lịch sản xuất

Vận hành xưởng rang · Hướng dẫn thực hành

Từ dự báo nhu cầu đến lịch sản xuất mỗi ngày

Lập kế hoạch xưởng rang cà phê hiệu quả không bắt đầu từ câu hỏi “mua máy bao nhiêu ký?”. Kế hoạch đúng phải bắt đầu từ nhu cầu bán, quy đổi thành khối lượng cần sản xuất, xác định nút thắt rồi mới chốt máy, mặt bằng, ngân sách và lịch rang.

Biên tập: Yêu Hạt Coffee Supply
Cập nhật:
Thời gian đọc: khoảng 18 phút
Có công thức và checklist
Bắt đầu từ nhu cầu
Đơn hàng và tồn kho quyết định sản lượng
Tính theo nút thắt
Máy rang chưa chắc là công đoạn chậm nhất
Thiết kế luồng một chiều
Giảm giao cắt, nhầm lô và thao tác thừa
QC quyết định xuất xưởng
Biểu đồ đẹp không thay thế được cupping

Lập kế hoạch xưởng rang cà phê cần trả lời điều gì?

Kế hoạch xưởng rang là bản liên kết giữa bán hàng, sản xuất, chất lượng, tài chính và tuân thủ. Nó không chỉ là sơ đồ đặt máy. Một kế hoạch có thể dùng để ra quyết định phải trả lời được sáu câu hỏi:

  1. Bán gì, cho ai và vào thời điểm nào? Xác định kênh bán, SKU, quy cách đóng gói và cam kết giao hàng.
  2. Cần bao nhiêu cà phê thành phẩm? Dùng đơn hàng, dự báo và mức tồn kho mục tiêu thay cho cảm tính.
  3. Dây chuyền làm được bao nhiêu? Tính cả rang, làm nguội, tách đá, phối trộn, đóng gói, QC và nhân sự.
  4. Mặt bằng và hạ tầng có phù hợp không? Kiểm tra điện, gas, khí bù, đường xả, logistics, vệ sinh và khoảng bảo trì.
  5. Mẻ nào được phép xuất xưởng? Xây tiêu chuẩn nguyên liệu, profile, màu, hao hụt, cupping và truy xuất.
  6. Khi nào dự án hoàn vốn? Tách rõ chi phí đầu tư, chi phí vận hành, vốn lưu động và biên đóng góp.
Nguyên tắc nền

Đừng mua máy trước rồi mới đi tìm sản lượng để lấp đầy máy. Công suất dư tạo ra khấu hao và chi phí cố định; công suất thiếu lại làm trễ đơn, tăng ca và giảm tính ổn định.

1. Chốt mô hình kinh doanh và danh mục sản phẩm

Hai xưởng cùng bán 300 kg mỗi tuần có thể cần cấu hình rất khác nhau. Một xưởng bán một blend chủ lực dạng túi 1 kg có ít lần chuyển đổi hơn xưởng bán 20 microlot dạng túi 200 g. Vì vậy, trước khi tính máy, hãy lập “hồ sơ sản xuất” cho từng nhóm sản phẩm.

Ma trận sản phẩm tối thiểu trước khi thiết kế xưởng
Trường dữ liệu Câu hỏi cần chốt Tác động tới xưởng
Kênh bán B2B, bán lẻ, thương mại điện tử hay rang gia công? Quy mô lô, nhịp giao hàng, yêu cầu hồ sơ và biên lợi nhuận
SKU và profile Có bao nhiêu loại hạt, blend và mức rang? Số lần đổi profile, lượng tồn dở dang và thời gian vệ sinh
Quy cách gói 200 g, 250 g, 500 g, 1 kg hay dạng hạt rời? Tốc độ đóng gói, số cuộn nhãn, diện tích kho bao bì
Cam kết dịch vụ Giao trong ngày, theo tuần hay theo lịch cố định? Tồn kho an toàn, số ngày rang và dự phòng công suất
Tiêu chuẩn chất lượng Màu rang, hương vị, thời gian nghỉ, sai số khối lượng ra sao? Thiết bị QC, thời gian giữ hàng và tiêu chí release

Tự xây xưởng hay thuê rang trước?

Tự vận hành phù hợp khi doanh nghiệp cần kiểm soát profile, lịch giao, bảo mật công thức và có sản lượng đủ ổn định để gánh chi phí cố định. Ngược lại, thuê rang giúp kiểm tra thị trường với vốn đầu tư thấp hơn. Đây cũng là phương án cầu nối trong giai đoạn tìm mặt bằng, thẩm tra hệ thống kỹ thuật hoặc chờ máy.

Nếu dự báo còn biến động lớn, hãy so sánh tổng chi phí sở hữu của xưởng với báo giá rang gia công trên cùng sản lượng, cùng tiêu chuẩn QC và cùng quy cách đóng gói. Đừng chỉ so giá mỗi kilôgam.

2. Dự báo nhu cầu và quy đổi sang cà phê nhân

Sản lượng cần rang không đồng nghĩa với doanh số dự báo. Kế hoạch ngắn hạn nên ưu tiên đơn đã xác nhận, lịch đóng gói, tồn kho khả dụng và mức tồn kho mục tiêu. Một công thức đơn giản cho từng SKU là:

Nhu cầu thành phẩm ròng
Qr = max[0, Đơn hàng + Tồn kho mục tiêu − Tồn kho khả dụng]

Trong đó, tồn kho khả dụng chỉ gồm hàng đã qua QC và có thể phân bổ. Hàng đang chờ cupping, chờ đóng gói hoặc bị giữ để điều tra không nên được tính như hàng sẵn sàng giao.

Tiếp theo, quy đổi thành phẩm sang lượng nhân xanh bằng hiệu suất khối lượng:

Lượng cà phê nhân cần dùng
Qg = Qr ÷ Y
Y = 1 − tỷ lệ hao hụt khối lượng khi rang

Tỷ lệ hao hụt thay đổi theo nguyên liệu, độ ẩm, mức rang, máy và điểm kết thúc. Vì vậy, hãy dùng trung bình có trọng số từ các mẻ đạt chuẩn của chính profile đó. Bài viết về hao hụt khối lượng khi rang cà phê giải thích sâu hơn cách đọc chỉ số này.

Ví dụ minh họa — không phải định mức ngành

Một tuần có 270 kg đơn hàng, muốn kết tuần còn 40 kg hàng đạt QC và đang có 10 kg khả dụng. Nhu cầu thành phẩm ròng là 300 kg. Nếu hiệu suất lịch sử của nhóm profile là 85%, lượng nhân cần chuẩn bị xấp xỉ 353 kg: 300 ÷ 0,85 = 352,9 kg.

Hãy thay 85% bằng dữ liệu thực tế của xưởng. Nếu là blend sau rang, cần tách tiếp lượng nhân cho từng cấu phần theo tỷ lệ phối trộn.

3. Tính công suất thật của toàn bộ dây chuyền

Công suất ghi trên máy thường là thông số trong một điều kiện cụ thể. Kế hoạch sản xuất phải dùng khối lượng mẻ ổn định đã được xác nhận, số mẻ mục tiêu mỗi giờ và số giờ máy được lập lịch. Công thức nền là:

Công suất rang lý thuyết theo tuần
Ct = B × R × H
B: kg nhân/mẻ · R: mẻ/giờ · H: giờ máy được lập lịch/tuần

Để quy đổi thành sản lượng rang thành phẩm có thể hoạch định, thêm hệ số sử dụng và hiệu suất khối lượng:

Công suất thành phẩm có thể hoạch định
Cp = B × R × H × U × Y
U phản ánh warm-up, chuyển đổi, vệ sinh, QC, bảo trì và thời gian dừng

Hệ số U không nên lấy từ một bài viết trên mạng. Hãy ghi thời gian thực tế trong giai đoạn chạy thử, rồi cập nhật sau mỗi tháng. Nếu chưa có dữ liệu, dùng nhiều kịch bản thận trọng, cơ sở và thuận lợi để nhìn thấy rủi ro.

Tiếp tục ví dụ minh họa

Với mẻ ổn định 8 kg, 3 mẻ/giờ, 24 giờ máy được lập lịch/tuần, hệ số sử dụng giả định 65% và hiệu suất 85%, công suất thành phẩm có thể hoạch định là khoảng 318 kg/tuần.

So với nhu cầu 300 kg, phần dư chỉ khoảng 18 kg. Kế hoạch này có thể chạy trên giấy nhưng ít chỗ cho đơn tăng đột biến, bảo trì hoặc mẻ phải rang lại. Người lập kế hoạch cần quyết định mức dự phòng dựa trên cam kết giao hàng và rủi ro thực tế.

Tìm nút thắt thay vì chỉ nhìn máy rang

Công suất hệ thống bằng công suất của công đoạn hạn chế nhất trong cùng một khoảng thời gian. Hãy đo ít nhất các bước sau:

  • Nhận, kiểm tra, cân chia và cấp nhân xanh.
  • Rang, làm nguội và thời gian ổn định giữa hai mẻ.
  • Tách đá, phối trộn và chuyển bán thành phẩm.
  • Thời gian nghỉ theo tiêu chuẩn nội bộ trước khi đóng gói.
  • Đóng gói, dán nhãn, đóng thùng và nhập kho.
  • Lấy mẫu, đo màu, cupping, phê duyệt và xử lý hàng không phù hợp.

Một máy rang chạy nhanh nhưng máy đóng gói chậm vẫn tạo tồn dở dang. Tương tự, kho quá nhỏ có thể buộc xưởng ngừng rang dù thiết bị còn thời gian trống.

4. Chọn máy rang và hệ thống kỹ thuật

Chọn máy theo dải mẻ mà doanh nghiệp sẽ chạy thường xuyên, không chỉ theo mẻ tối đa quảng cáo. Hãy yêu cầu nhà cung cấp chạy thử chính loại hạt, batch size và mức rang dự kiến. Sau đó, đánh giá khả năng lặp lại qua nhiều mẻ liên tiếp.

Máy rang

Khả năng sản xuất

  • Dải batch vận hành ổn định
  • Thời gian chu kỳ và tốc độ làm nguội
  • Khả năng điều khiển nhiệt, gió và tốc độ trống
  • Ghi dữ liệu, sao lưu profile và phân quyền thao tác
  • Phụ tùng, bảo hành và thời gian phản hồi kỹ thuật
Thiết bị phụ trợ

Dây chuyền hoàn chỉnh

  • Cyclone hoặc thiết bị xử lý theo cấu hình được duyệt
  • Destoner, cân, blender và hệ thống chuyển liệu
  • Máy đóng gói, hàn miệng túi, in date và kiểm tra cân
  • Máy đo màu, dụng cụ lấy mẫu và bàn cupping
  • Vật tư vệ sinh, phụ tùng quan trọng và thiết bị an toàn

Đường xả và khí bù phải được tính như một hệ thống

Đường ống càng dài, nhiều co hoặc bề mặt càng cản trở thì tổn thất áp suất càng lớn. Tuy nhiên, không có một mốc chiều dài phổ quát như “trên 15 m là không dùng được”. Nhà sản xuất hoặc kỹ sư phải tính theo lưu lượng, đường kính, vật liệu, độ nhám, số co, chiều cao, nhiệt độ khí và đặc tính quạt của đúng cấu hình máy.

Ưu tiên tuyến ống ngắn, kín, có vị trí tiếp cận để kiểm tra và vệ sinh. Đồng thời, xưởng phải có đủ khí bù sạch để hệ thống hút hoạt động ổn định. Nếu máy yêu cầu đường xả trống rang và khay làm nguội độc lập, hãy giữ chúng độc lập. Không tự thay đổi cấu hình hoặc gắn thêm quạt khi chưa có xác nhận kỹ thuật.

Đừng ký hợp đồng thuê mặt bằng trước bước thẩm tra kỹ thuật

Một địa điểm có giá thuê tốt nhưng không thể bố trí đường xả, cấp khí bù, công suất điện/gas hoặc lối tiếp cận bảo trì có thể làm chi phí dự án tăng mạnh. Hãy khảo sát cùng nhà cung cấp máy và người có năng lực thiết kế liên quan trước khi đặt cọc dài hạn.

5. Bố trí mặt bằng theo luồng một chiều

Không nên lấy 100 m² hay bất kỳ diện tích cố định nào làm “tiêu chuẩn vàng”. Diện tích phụ thuộc số ngày tồn kho, số pallet, kích thước thiết bị, khoảng bảo trì, lối đi, quy mô đóng gói, khu QC, yêu cầu thoát nạn và khả năng mở rộng.

Tiếp nhận
Cách ly & QC nhân
Kho nhân xanh
Cân chia
Rang & làm nguội
Tách đá / phối trộn
Chờ QC
Đóng gói
Kho thành phẩm
Xuất hàng

Luồng trên giúp hạn chế giao cắt giữa nguyên liệu, hàng chờ kiểm, thành phẩm và chất thải. Khu cupping nên gần sản xuất để phản hồi nhanh nhưng cần tránh khói, tiếng ồn và mùi từ khu rang làm sai lệch cảm quan.

Cách tính diện tích theo chức năng thay vì theo một con số chung
Khu vực Dữ liệu dùng để tính Sai sót thường gặp
Kho nhân xanh Số ngày tồn, pallet/lô, lối kiểm đếm, điều kiện bảo quản Chỉ tính diện tích bao, không tính lối đi và khu cách ly
Cụm máy rang Footprint, vùng nóng, khoảng bảo trì, bảng điện, tuyến ống Đặt sát tường khiến không thể vệ sinh hoặc thay linh kiện
Đóng gói Số SKU, nhịp máy, bàn thao tác, kho túi/nhãn và hàng chờ Thiếu không gian staging làm nhầm bao bì và lot code
QC và mẫu lưu Số mẫu/ngày, dụng cụ, thời gian lưu, điều kiện thử nếm Đặt trong vùng có khói, mùi hoặc luồng người liên tục
Kho thành phẩm Sản lượng/ngày, thời gian giữ hàng, chu kỳ xuất và hàng cách ly Không tách hàng đạt, hàng chờ kiểm và hàng không phù hợp

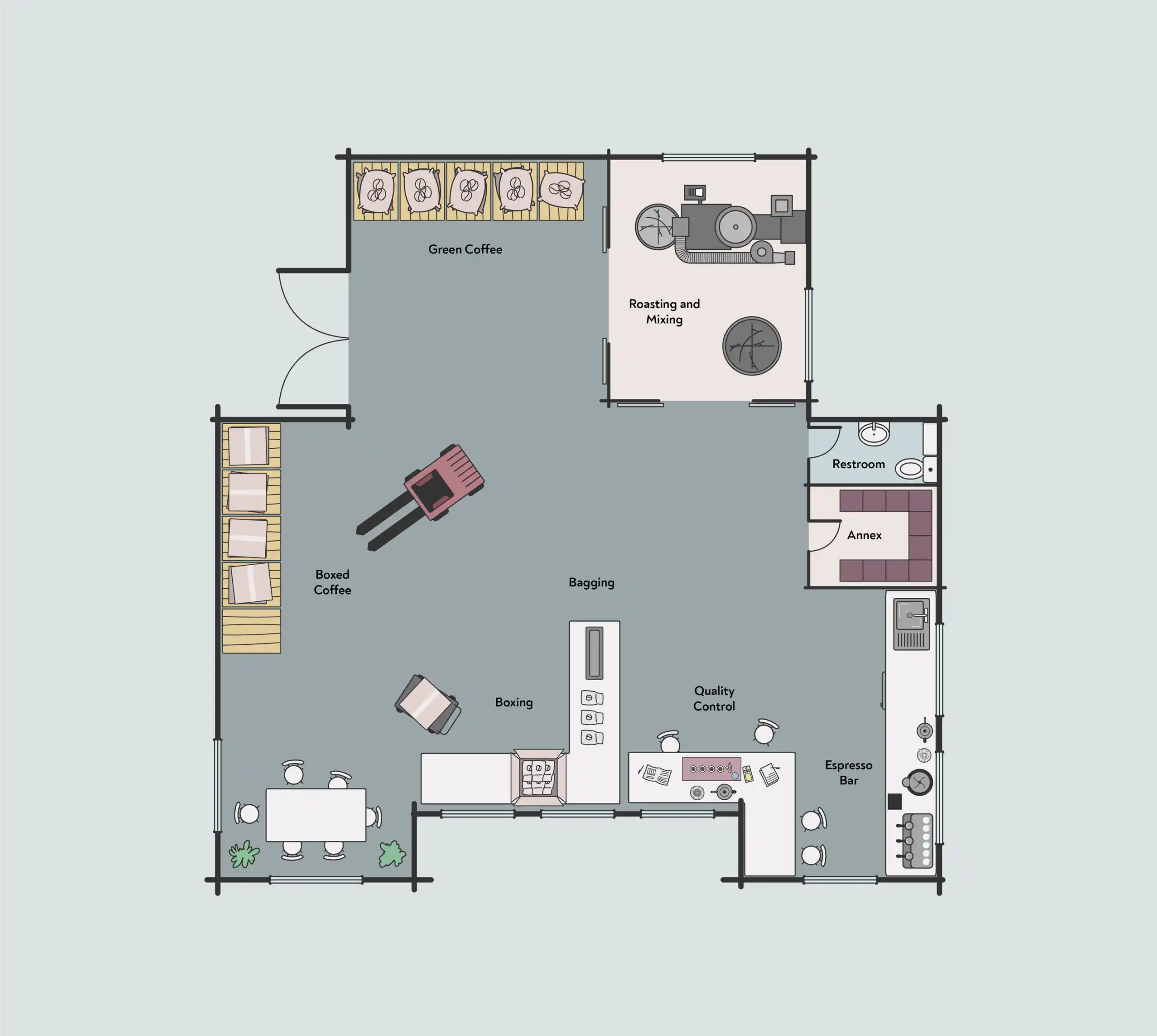

Sơ đồ luồng một chiều của xưởng rang cà phê
Sơ đồ luồng một chiều của xưởng rang cà phê | Tham khảo

6. Các cổng pháp lý và an toàn tại Việt Nam

Phần này là khung rà soát, không thay thế tư vấn pháp lý hoặc hồ sơ thiết kế. Nghĩa vụ cụ thể phụ thuộc chủ thể kinh doanh, công suất, địa điểm, hiện trạng công trình, nhiên liệu, thiết bị và phân loại của cơ quan có thẩm quyền. Hãy xác nhận bằng văn bản trước khi ký thuê hoặc đặt thiết bị không hoàn lại.

Lưu ý theo thời điểm cập nhật: Nghị quyết 15/2026/NQ-CP ngày 06/04/2026 tiếp tục tạm ngưng hiệu lực Nghị định 46/2026/NĐ-CP và Nghị quyết 66.13/2026/NQ-CP; trong thời gian tạm ngưng, Nghị định 15/2018/NĐ-CP tiếp tục được áp dụng. Trạng thái chuyển tiếp có thể thay đổi, vì vậy cần kiểm tra lại văn bản còn hiệu lực ngay trước ngày nộp hồ sơ.

01

Địa điểm và ngành nghề

Kiểm tra quyền sử dụng mặt bằng cho hoạt động sản xuất, ngành nghề đăng ký, điều kiện xây dựng/cải tạo, lối xe hàng và giới hạn của khu vực hoặc tòa nhà.

02

An toàn thực phẩm

Xác định cơ sở có thuộc diện cấp giấy chứng nhận, được miễn hay áp dụng thủ tục khác; đồng thời kiểm tra tự công bố sản phẩm, ghi nhãn, hồ sơ nguyên liệu, vệ sinh và truy xuất theo mô hình thực tế.

03

Phòng cháy, chữa cháy và cứu nạn

Áp dụng quy định hiện hành theo phân loại cơ sở/công trình: thiết kế, phương tiện, nội quy, huấn luyện, hồ sơ quản lý, kiểm tra và bảo trì. Luật số 55/2024/QH15 và Nghị định 105/2025/NĐ-CP cùng có hiệu lực từ 01/07/2025.

04

Môi trường, khí thải và chất thải

Đánh giá khói, mùi, bụi/chaff, tiếng ồn và chất thải; xác định thủ tục môi trường phù hợp với địa điểm và quy mô. QCVN 19:2024/BTNMT về khí thải công nghiệp có hiệu lực từ 01/07/2025 và có điều khoản chuyển tiếp cho một số hồ sơ/cơ sở đủ điều kiện; dự án mới không nên mặc định được áp dụng quy chuẩn cũ. Không coi việc lắp cyclone là mặc định đã đáp ứng mọi yêu cầu.

05

Điện, nhiên liệu và an toàn lao động

Thiết kế điện, gas hoặc nhiên liệu, thông gió, tiếp địa, liên động và quy trình khóa nguồn phải theo hướng dẫn thiết bị và yêu cầu kỹ thuật áp dụng. Huấn luyện người vận hành và ghi nhận bảo trì.

Điểm dừng bắt buộc trong quy trình đầu tư

Nếu chưa xác định được địa điểm có thể đáp ứng đường xả, khí bù, PCCC, an toàn thực phẩm và yêu cầu môi trường, chưa nên chốt thiết kế hay thanh toán phần thiết bị không thể hoàn lại.

7. Ngân sách, vốn lưu động và điểm hòa vốn

Giá máy và chi phí thi công thay đổi theo thời điểm, thương hiệu, tỷ giá, địa điểm và phạm vi bàn giao. Vì thế, một bảng giá cố định rất nhanh lỗi thời. Kế hoạch tốt nên dùng báo giá cùng ngày, cùng điều kiện thương mại và cùng phạm vi công việc.

CAPEX

Chi phí đầu tư

Máy rang, xử lý/xả khí, destoner, đóng gói, QC, điện–gas–thông gió, fit-out, thiết kế, lắp đặt, chạy thử, đào tạo và phụ tùng ban đầu.

OPEX

Chi phí vận hành

Nhân xanh, năng lượng, nhân công, thuê mặt bằng, bao bì, vận chuyển, bảo trì, kiểm nghiệm, xử lý chất thải, hao hụt và hàng không phù hợp.

Working capital

Vốn lưu động

Tiền đặt cọc, tồn nhân xanh, bao bì, hàng chờ QC, công nợ khách hàng và số tháng chi phí cố định cần duy trì trước khi dòng tiền ổn định.

Khi lấy báo giá, yêu cầu nhà cung cấp tách rõ: giá thiết bị, thuế, vận chuyển, nâng hạ, lắp đặt, ống xả, commissioning, đào tạo, bảo hành, phụ tùng và hạng mục do chủ đầu tư tự chuẩn bị. Nếu hai báo giá không cùng phạm vi, so tổng cuối bảng sẽ gây hiểu nhầm.

Sản lượng hòa vốn theo tháng
QBE = Chi phí cố định ÷ Biên đóng góp bình quân trên mỗi kg
Biên đóng góp = doanh thu thuần/kg − chi phí biến đổi/kg

Nếu có nhiều kênh bán, hãy dùng biên đóng góp bình quân có trọng số theo cơ cấu sản lượng. Đồng thời, chạy ba kịch bản về giá nhân xanh, tỷ giá, sản lượng và thời gian thu tiền. Một dự án chỉ “có lãi” trong kịch bản thuận lợi chưa phải kế hoạch đủ an toàn.

Khoản dự phòng không chỉ dành cho đội vốn

Dự phòng cần bao phủ thay đổi thiết kế, bổ sung điện/gas, tuyến ống khó thi công, kéo dài chạy thử, phụ tùng và doanh thu đến chậm. Mức dự phòng phải dựa trên độ hoàn thiện thiết kế và mức bất định của dự án, không nên sao chép một tỷ lệ duy nhất.

8. Xây hệ thống QC, truy xuất và tiêu chí xuất xưởng

Profile rang là một phần của hệ thống chất lượng, không phải toàn bộ hệ thống. Mỗi lô cần nối được từ nhân xanh, phiên bản profile, người vận hành và dữ liệu mẻ đến kết quả QC, mã đóng gói và khách hàng nhận hàng.

Hồ sơ kiểm soát tối thiểu theo từng công đoạn
Công đoạn Dữ liệu nên ghi Quyết định
Nhận nhân xanh Nhà cung cấp, lot, khối lượng, ngoại quan, độ ẩm/water activity nếu áp dụng, mẫu lưu Nhận, cách ly hoặc từ chối
Trước mẻ Mã lô, batch size, profile phiên bản, máy, trạng thái warm-up Cho phép chạy hoặc dừng để kiểm tra
Trong và sau rang Sự kiện, thao tác máy, thời gian, màu, hao hụt, ngoại quan, sai lệch Đạt sơ bộ hoặc giữ lô
Cupping Thời gian nghỉ, công thức thử, mẫu đối chứng, điểm lỗi và nhận xét Release, tái phân loại hoặc không phù hợp
Đóng gói Lot code, ngày rang/đóng gói, cân kiểm tra, nhãn và số lượng Nhập kho thành phẩm hoặc cách ly

Ngưỡng chấp nhận phải được xây trên sản phẩm cụ thể. Ví dụ, màu và hao hụt có thể là dải kiểm soát nội bộ; còn cupping quyết định sản phẩm có đúng mục tiêu hay không. Hãy dùng mẫu chuẩn và cupping mù khi điều tra sai lệch. Tham khảo thêm cách nhận diện các lỗi rang cà phê cơ bản.

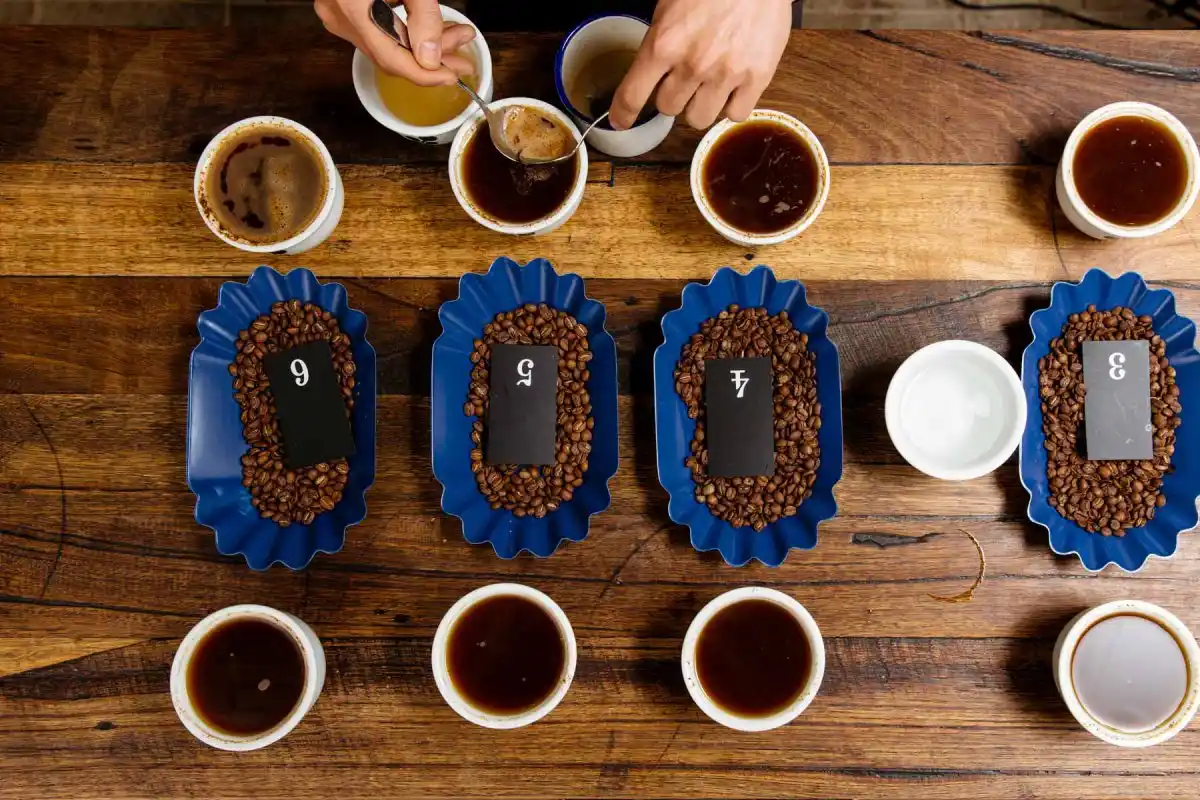

Khu vực kiểm soát chất lượng trong xưởng rang cà phê
Khu vực kiểm soát chất lượng trong xưởng rang cà phê

9. Lập lịch rang theo tuần và theo ngày

Trong bản lập kế hoạch xưởng rang cà phê, lịch rang tốt bắt đầu từ ngày giao hàng rồi lập ngược qua đóng gói, thời gian nghỉ, QC và rang. Nhờ đó, xưởng tránh rang quá sớm để “cho đủ tồn” hoặc rang quá muộn khiến QC và đóng gói bị ép thời gian.

Bước 1: Chuyển nhu cầu ròng thành số mẻ

Phân bổ lượng nhân cần dùng vào batch size đã được xác nhận cho từng profile. Khi có thể, giữ batch size ổn định để giảm biến số. Phần dư nhỏ không nên tự động tạo thành một mẻ quá bé nếu máy không vận hành ổn định ở mức đó; có thể điều chỉnh tồn kho mục tiêu, lịch giao hoặc gộp sang chu kỳ kế tiếp.

Chỉ cân sẵn số mẻ mà ca sản xuất có thể quản lý an toàn. Mỗi thùng thực phẩm kín cần có mã lot nhân, SKU, profile, khối lượng, số thứ tự mẻ và người xác nhận. Một bước kiểm tra độc lập trước khi nạp máy giúp giảm rủi ro nhầm lô hoặc dùng sai profile.

Bước 2: Nhóm mẻ theo logic chuyển đổi đã kiểm chứng

Thứ tự mẻ phụ thuộc trạng thái nhiệt của máy, batch size, profile, yêu cầu vệ sinh, nguy cơ lẫn mùi và lịch đóng gói. Không có quy tắc phổ quát rằng luôn phải rang hạt nhỏ trước hạt lớn, rang sáng trước rang đậm hoặc washed trước natural. Hãy thử nghiệm trên chính máy, ghi thời gian chuyển đổi và chọn chuỗi tạo ra chất lượng ổn định nhất.

Nếu có cà phê tẩm hương hoặc nguyên liệu ngoài cà phê, cần đánh giá riêng về phân khu, ghi nhãn, vệ sinh và nguy cơ lẫn chéo. Không xếp chúng vào lịch như một SKU cà phê thông thường.

Bước 3: Chừa thời gian bắt buộc trong mỗi ca

Trước sản xuất
Kiểm tra an toàn · warm-up · cân chia · xác nhận lô
Đầu chuỗi
Mẻ tham chiếu hoặc mẻ xác nhận trạng thái máy
Trong chuỗi
Rang · làm nguội · kiểm tra nhanh · ghi sai lệch
Chuyển nhóm
Ổn định nhiệt · vệ sinh cần thiết · đổi hồ sơ
Cuối ca
Đối soát kg · chaff · vệ sinh · bảo trì · bàn giao QC

Mẫu bảng kế hoạch sản xuất tuần

Mẫu trường dữ liệu để lập lịch, không phải lịch cố định cho mọi xưởng
Ngày/ca SKU & lot nhân Profile / phiên bản Batch size × số mẻ Kg thành phẩm dự kiến QC & đóng gói
Ca 1 [Điền mã SKU / lot] [Điền mã profile] [kg] × [số mẻ] [kg] [Giờ lấy mẫu / lịch đóng]
Ca 2 [Điền mã SKU / lot] [Điền mã profile] [kg] × [số mẻ] [kg] [Giờ lấy mẫu / lịch đóng]
Dự phòng [Đơn gấp / bảo trì] [Điều kiện kích hoạt] [Công suất còn lại] [kg] [Người phê duyệt]

Mỗi cuối tuần, so sánh kế hoạch với thực tế: kg vào, kg ra, số mẻ đạt lần đầu, thời gian dừng, tốc độ đóng gói và đơn giao đúng hẹn. Dữ liệu này giúp cập nhật hệ số U và tìm nút thắt chính xác hơn.

10. Những nguyên tắc rang không nên biến thành “luật”

Kế hoạch sản xuất cần tiêu chuẩn hóa, nhưng tiêu chuẩn hóa không có nghĩa là sao chép một đường cong hoặc tỷ lệ cho mọi loại cà phê. Bốn nhận định dưới đây thường hữu ích như điểm khởi đầu, song đều cần kiểm chứng.

01

“RoR luôn phải giảm đều”

RoR giảm có kiểm soát là định hướng phổ biến trên nhiều máy trống. Tuy nhiên, tín hiệu phụ thuộc đầu dò, độ trễ, thuật toán làm mượt và airflow. Một đoạn crash hoặc flick trên biểu đồ là dấu hiệu để điều tra, không tự động chứng minh ly cà phê hỏng. Hãy đối chiếu với thao tác, màu, hao hụt và cupping.

02

“First Crack phải ở 70–80% tổng thời gian”

Đây không phải tiêu chuẩn chất lượng chung. Thời điểm First Crack thay đổi theo máy, đầu dò, hạt, batch size, mức rang và cách gọi mốc. Ghi nhận nó nhất quán trong nội bộ quan trọng hơn việc ép mọi profile vào một tỷ lệ.

03

“DTR 20–25% là vùng an toàn”

Development Time Ratio chỉ mô tả tỷ lệ thời gian sau First Crack. Cùng một DTR có thể cho thời gian tuyệt đối, mức rang và năng lượng rất khác nhau. Nghiên cứu cho thấy thay đổi thời gian phát triển có thể đổi cảm quan ngay cả khi màu rang tương đương; điều đó không tạo ra một tỷ lệ tối ưu cho mọi cà phê.

04

“Luôn rang washed trước natural”

Phương pháp sơ chế không tự quyết định thứ tự sản xuất. Lịch rang nên dựa trên profile, trạng thái nhiệt, batch size, rủi ro lẫn mùi, vệ sinh, QC và hạn giao. Chuỗi tốt nhất là chuỗi đã được xưởng thử và lặp lại ổn định.

Muốn nhận biết và ghi mốc nhất quán, bạn có thể đọc thêm bài First Crack là gì?. Sau cùng, dữ liệu rang phải quay về một câu hỏi: sản phẩm có đúng mục tiêu cảm quan và pha chế hay không?

11. Lộ trình triển khai xưởng rang theo tám cổng quyết định

01

Xác nhận nhu cầu

Chốt kênh bán, sản lượng cơ sở, mùa cao điểm, SKU, quy cách và cam kết giao hàng.

02

Thiết kế công suất

Tính kg thành phẩm, kg nhân, số mẻ, giờ máy và công suất nút thắt theo nhiều kịch bản.

03

Khảo sát mặt bằng

Rà sử dụng công trình, logistics, điện/gas, khí bù, đường xả, thoát nạn và khả năng mở rộng.

04

Thẩm tra tuân thủ

Xác định hồ sơ an toàn thực phẩm, PCCC, môi trường, xây dựng và an toàn thiết bị áp dụng.

05

Khóa thiết kế và ngân sách

Chốt layout, MEP, tuyến ống, phạm vi báo giá, tiến độ, vốn lưu động và khoản dự phòng.

06

Mua sắm và lắp đặt

Kiểm tra giao nhận, lắp theo thiết kế đã duyệt, lập hồ sơ thiết bị và đào tạo an toàn.

07

Commissioning và chạy thử

Xác nhận liên động, tải thực tế, đường gió, chu kỳ, QC, truy xuất và khả năng lặp lại.

08

Ramp-up có kiểm soát

Tăng tải theo giai đoạn, theo dõi nút thắt, tỷ lệ đạt lần đầu, downtime và giao đúng hẹn.

12. Checklist trước ba quyết định lớn

Trước khi thuê mặt bằng

  • Xác minh khả năng dùng cho hoạt động sản xuất.
  • Có phương án đường xả và khí bù khả thi.
  • Điện/gas đáp ứng tải và yêu cầu của máy.
  • Xe hàng, pallet, thoát nạn và bảo trì tiếp cận được.
  • Đã rà PCCC, thực phẩm, môi trường và cải tạo.
  • Điều khoản thuê cho phép thi công cần thiết.

Trước khi đặt máy

  • Đã tính nhu cầu và công suất theo ít nhất ba kịch bản.
  • Đã chạy thử batch size và profile dự kiến.
  • Đã xác nhận footprint, clearance và tải hạ tầng.
  • Biết rõ phạm vi lắp đặt, commissioning và đào tạo.
  • Có danh sách phụ tùng và thời gian hỗ trợ.
  • Thiết bị phụ trợ không tạo nút thắt mới.

Trước mẻ thương mại đầu tiên

  • Hoàn tất các điều kiện/hồ sơ áp dụng.
  • Kiểm tra an toàn, liên động và lịch bảo trì.
  • SOP, biểu mẫu lô và truy xuất đã được thử.
  • Profile, batch size và tiêu chí QC được phê duyệt.
  • Quy trình cách ly hàng không phù hợp rõ ràng.
  • Đội ngũ diễn tập sự cố và biết người ra quyết định.

Câu hỏi thường gặp về lập kế hoạch xưởng rang cà phê

Xưởng rang 500 kg mỗi tuần cần bao nhiêu mét vuông?

Không thể xác định chỉ từ sản lượng. Cần biết số ngày tồn kho, pallet và SKU, footprint thiết bị, khoảng bảo trì, lối đi, khu đóng gói/QC, lối thoát nạn và mức mở rộng. Hãy tính từng khu chức năng rồi cộng diện tích giao thông và vùng an toàn theo thiết kế được thẩm tra.

Nên chọn máy rang có công suất đúng bằng nhu cầu hiện tại không?

Không nên chỉ so nhu cầu với công suất danh định. Hãy dùng batch size ổn định, chu kỳ thật, hệ số sử dụng và hiệu suất; sau đó kiểm tra nút thắt của đóng gói, QC, kho và nhân sự. Mức dự phòng phải phù hợp với mùa cao điểm, độ tin cậy thiết bị và cam kết giao hàng.

Có nên dùng DTR 20–25% làm tiêu chuẩn QC?

Không nên dùng DTR đơn độc làm tiêu chuẩn chất lượng. DTR là chỉ số mô tả profile và phụ thuộc cách xác định First Crack. Hãy đánh giá cùng thời gian tuyệt đối, màu, hao hụt, dữ liệu máy, khả năng chiết xuất và cupping.

Rang washed trước natural có giúp ổn định hơn không?

Không có quy tắc chung như vậy. Hãy xếp theo trạng thái nhiệt, profile, batch size, thay đổi mức rang, vệ sinh, nguy cơ lẫn mùi, hạn giao và dữ liệu lặp lại của chính xưởng.

Khi nào nên thuê rang thay vì tự mở xưởng?

Thuê rang đáng cân nhắc khi sản lượng chưa ổn định, vốn cần ưu tiên cho bán hàng hoặc doanh nghiệp chưa sẵn sàng quản lý kỹ thuật, QC và tuân thủ. So sánh tổng chi phí và mức kiểm soát trên cùng tiêu chuẩn sản phẩm, không chỉ so đơn giá rang.

Cần chuẩn bị bao nhiêu vốn dự phòng?

Không có một tỷ lệ phù hợp cho mọi dự án. Dự phòng nên tăng khi thiết kế còn sơ bộ, mặt bằng phức tạp, thiết bị nhập khẩu, thời gian giao dài hoặc doanh thu chưa chắc chắn. Hãy lượng hóa từng rủi ro và bổ sung cả vốn lưu động, không chỉ dự phòng xây lắp.

Kết luận

Một xưởng tốt là một hệ thống có thể đo, kiểm soát và cải tiến

Lập kế hoạch xưởng rang cà phê không kết thúc khi máy bắt đầu chạy. Kế hoạch phải được cập nhật bằng sản lượng thực tế, hao hụt, tỷ lệ đạt QC lần đầu, thời gian dừng, tốc độ đóng gói và phản hồi khách hàng. Khi mọi quyết định đi từ nhu cầu đến dữ liệu, xưởng có thể tăng trưởng mà vẫn giữ chất lượng và khả năng truy xuất.

Nếu doanh nghiệp muốn kiểm tra thị trường trước khi đầu tư, hoặc cần một đối tác sản xuất trong giai đoạn triển khai, Yêu Hạt có thể cùng bạn xây mẫu, profile và quy cách phù hợp.

Nguồn tham khảo và căn cứ cập nhật

  1. Luật Phòng cháy, chữa cháy và cứu nạn, cứu hộ số 55/2024/QH15, Cổng Thông tin điện tử Chính phủ.
  2. Nghị định 105/2025/NĐ-CP hướng dẫn Luật Phòng cháy, chữa cháy và cứu nạn, cứu hộ, Cổng Thông tin điện tử Chính phủ.
  3. Nghị quyết 15/2026/NQ-CP về tạm ngưng hiệu lực Nghị định 46/2026/NĐ-CP và Nghị quyết 66.13/2026/NQ-CP, Cổng Thông tin điện tử Chính phủ.
  4. Nghị định 15/2018/NĐ-CP hướng dẫn Luật An toàn thực phẩm, Cổng Thông tin điện tử Chính phủ.
  5. Thông tư 45/2024/TT-BTNMT ban hành QCVN 19:2024/BTNMT về khí thải công nghiệp, Cơ sở dữ liệu quốc gia về văn bản pháp luật.
  6. Thông tin quy chuẩn về trang bị, bố trí phương tiện PCCC và cứu nạn, cứu hộ, Bộ Công an.
  7. Installation and Technical Specifications — P3000, ROEST Coffee; dùng để tham khảo nguyên tắc tuyến ống, không thay thế tài liệu của máy cụ thể.
  8. How to plan production using net requirements, Cropster.
  9. The Effect of Roast Development Time Modulations on the Sensory Profile and Chemical Composition of the Coffee Brew, Beverage, 2020.
  10. Effect of coffee roasting profiles and brewing methods on physicochemical parameters, bài báo khoa học truy cập qua PubMed Central.

Ngày truy cập nguồn trực tuyến: 23/08/2026. Các yêu cầu pháp lý và thông số kỹ thuật có thể thay đổi; cần kiểm tra văn bản còn hiệu lực và tài liệu của đúng thiết bị tại thời điểm triển khai.

Lập kế hoạch xưởng rang
Công suất rang
Mặt bằng xưởng
Lịch sản xuất
QC cà phê

(5 ✮ - 1 bình chọn)

sản phẩm bạn sẽ thích

Giảm giá!
Giá gốc là: 2.200.000 ₫.Giá hiện tại là: 1.995.000 ₫.

Cà phê cho quán

Cà phê Signature Blend

270.000 ₫

Cà phê cho quán

Robusta Nam Ban – Honey

295.000 ₫

Cà Phê Nguyên Hạt

Premium Robusta Nam Ban

99.000 ₫

Cà phê cho quán

Cà Phê Robusta Pha Máy

220.000 ₫
Giảm giá!

Cà phê cho quán

Strong Arabica – Pha Phin

Giá gốc là: 460.000 ₫.Giá hiện tại là: 419.000 ₫.
Giảm giá!
Giá gốc là: 200.000 ₫.Giá hiện tại là: 195.000 ₫.
Giảm giá!
Giá gốc là: 460.000 ₫.Giá hiện tại là: 420.000 ₫.
